من أهم المراحل في البناء هو كون الأساسات منفذة بشكل صحيح وفقاً للمعايير الهندسية وبناءً على توصيات اختبار التربة. عدم تنفيذ الأساسات بشكل صحيح يؤدي إلى هبوطها مما ينتج عنه تصدعات في المبنى.
1. أعمال الحفر للمستوى التأسيسي - 1.5 م من الشوارع المحيطة والتسوية والدك.
2. الإحلال الصخري حسب نتائج وتوصيات تقرير التربة والدك بمدحلة 25 طن.
3. فرش قماش " الجيوتكستايل " كثافة 300 جرام / متر مربع 30 سم ركوب.
4. فرش طبقة " البيس كورس " حسب توصيات تقرير التربة مع الرش والدك بمدحلة 25 طن.
5. التخشيب لصبية النظافة باستخدام حبسة ( لتزانا ) بارتفاع 10 سم.
6. التأكد من سلامة صبية النظافة وخلوها من التشققات المعيبة.
7. أعمال تخشيب الأساسات والتأكد من جودة الخشب والتحطيط السليم والمقاسات الصحيحة.

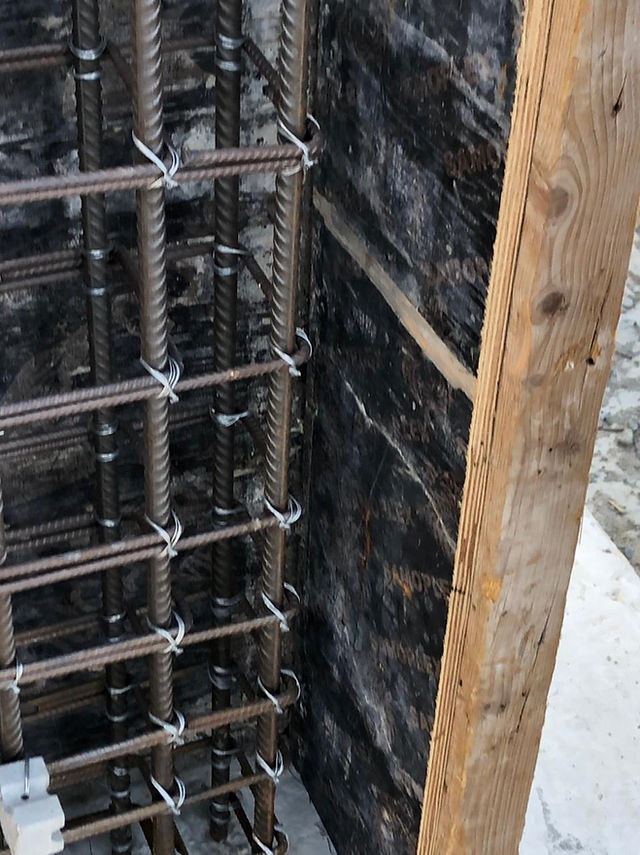

8. التفتيش على حديد الأساسات والتأكد من نوعية وأعداد ومقاسات أسياخ الحديد والمسافات فيما بينها والغطاء الخرساني ، وجودة الثني والتربيط وتثبيت أشاير الأعمدة حسب المحاور الموجودة في المخطط.
9. التفتيش على تخشيب ثلاث جهات من أرقاب الأعمدة وحديد تسليحها ومقاساتها ، للتأكد من جودة الخشب والتحطيط السليم لمحاورها ، ومقاساتها والأخذ في الاعتبار زيادة 2.5 سم من كل جهة ليكون الغطاء الخرساني 5 سم ، والتأكد من حديد التسليح الأساسي والكانات وتكثيفها.
10. فحص وزنية أرقاب الأعمدة والتأكد من استقامتها عموديا ، وفي نفس الوقت إعادة التأكد من صحة المحاور.
11. لف العناصر الخرسانية الرأسية بالخيش بعد فكل الفورمات الخشبية مباشرة والاستمرار في رشها بالماء لمدة ٥ إلى ٧ أيام مرتين في اليوم.
12. فحص دهان الأساسات وأرقاب الأعمدة بمادة معتمدة لعزل الخرسانة تحت الدفان بطبقين بين الأولى والثانية 24 ساعة.
13. فحص أعمال الطابوق بين أرقاب الأعمدة الذي يسبق بناءً ميدة المبنى للتأكد من متانة البناء وتحمله لأعمال الردم.
14. التأكد من أن الدفان يتم على طبقات كل طبقة لا تتجاوز 40 سم مع الرش بالماء والدك جيدا لكل طبقة قبل المضي في ردم الطبقة التي تليها.
